Bortfald af ret til tidsfristforlængelse ved forsinket fremsendelse af dokumenter
Klausulen fjerner entreprenørens ret til tidsfristforlængelse hvis interne frister overskrides.
“Såfremt entreprenøren ikke overholder tidsfristerne for fremsendelse af dokumenter til kommentering, bortfalder entreprenørens ret til at opnå en eventuel tidsfristforlængelse.”

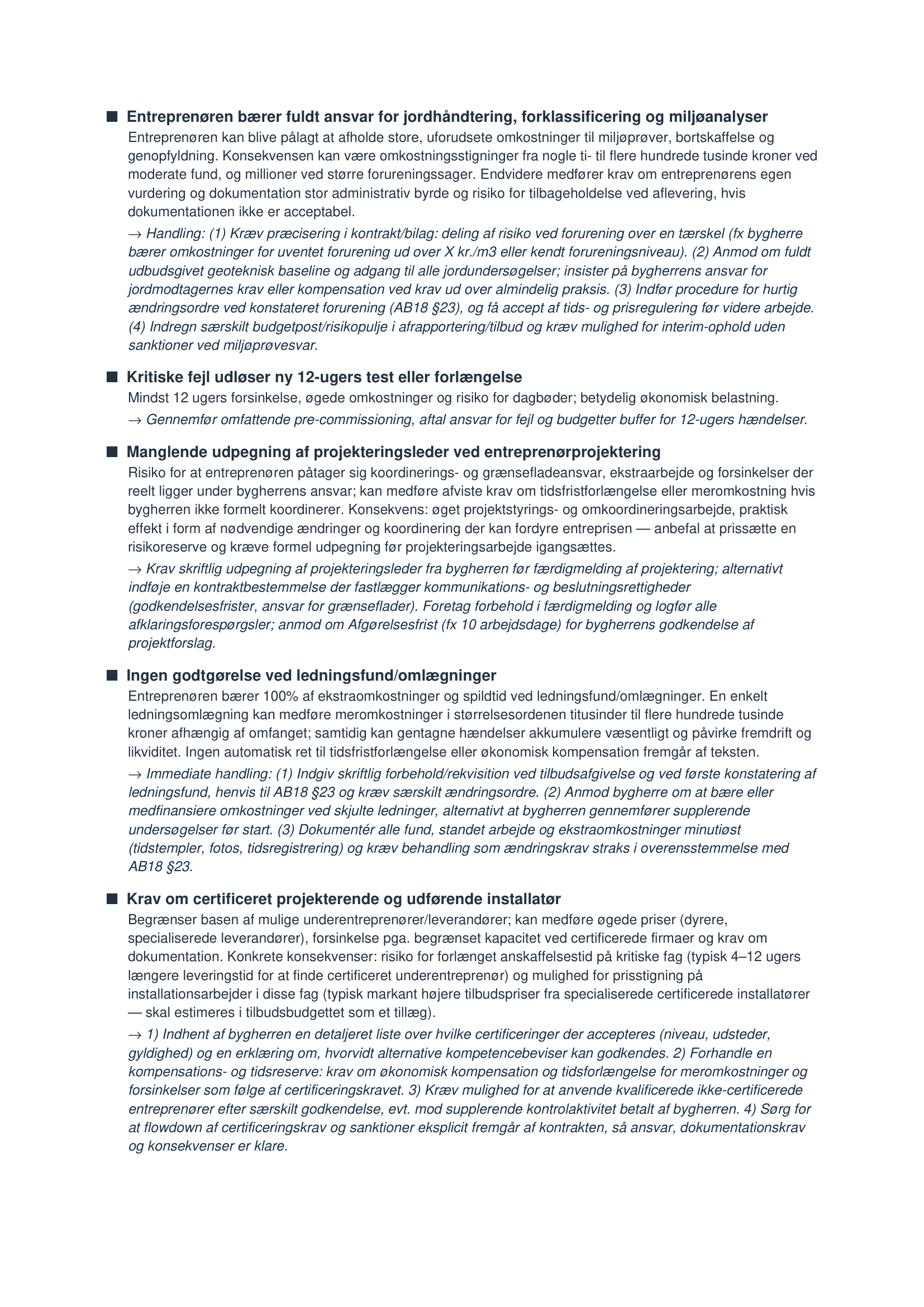

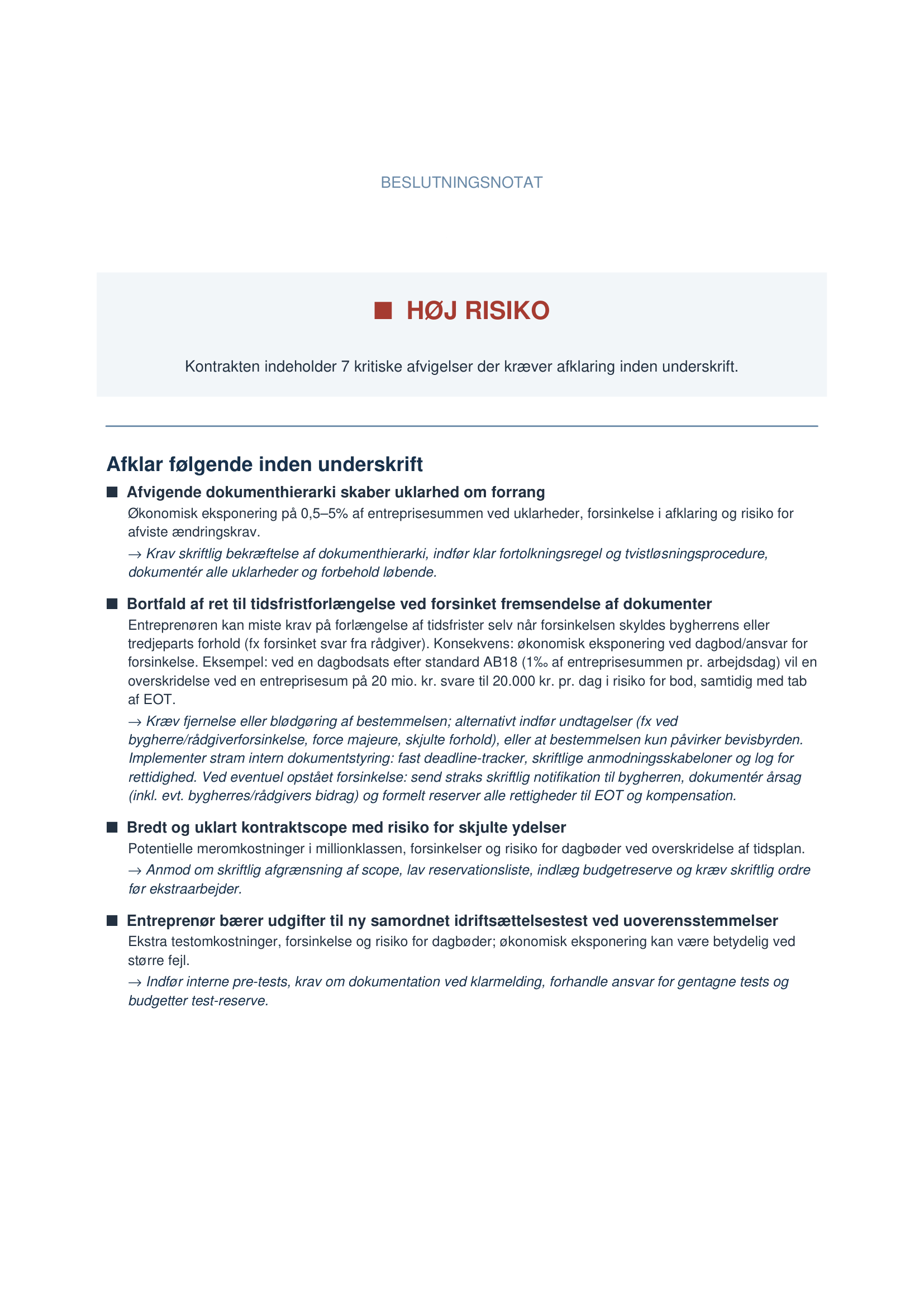

Klausulen fjerner entreprenørens ret til tidsfristforlængelse hvis interne frister overskrides. Det strider mod AB18’s notifikationsprincip, hvor manglende rettidig fremsendelse normalt kun påvirker bevisbyrden — ikke automatisk sletter retten til EOT.
Anbefalet handling:
Kræv fjernelse eller blødgøring af bestemmelsen. Indfør undtagelser ved bygherre/rådgiverforsinkelse, force majeure og skjulte forhold.
